家装水路设计分给水跟排水,给水工程走的是连接市政管道的自来水,很多业主在水电这块对电比较关注,水路规划这块没有很在意,这篇给大家科普一下基础知识,让大家在验收时更从容。本文以时下应用最广泛的PPR管进行论述。


水管规划基础


首先确定入户水管的位置(多在厨房),一般是1寸管入户,这里是冷水的源头,从这里流向各处用水点。

接下来确定热水器摆放的位置,一般是卫生间或者阳台,这里是热水的源头。

最后确认用水的位置(花洒、龙头、水箱等),开始规划冷水热水布置图。

1


PPR管知识

PPR是三丙聚乙烯的简称,又叫无规共聚聚丙烯管,采用热熔接的方式,有专用的焊接和切割工具,有较高的可塑性。经济实惠应用广泛。

管道走向确认后,了解下PPR有哪些管材和管件,才能知道实际应该怎么买对产品。首次购买数量可以参考下面表格,根据现场情况多退少补即可。

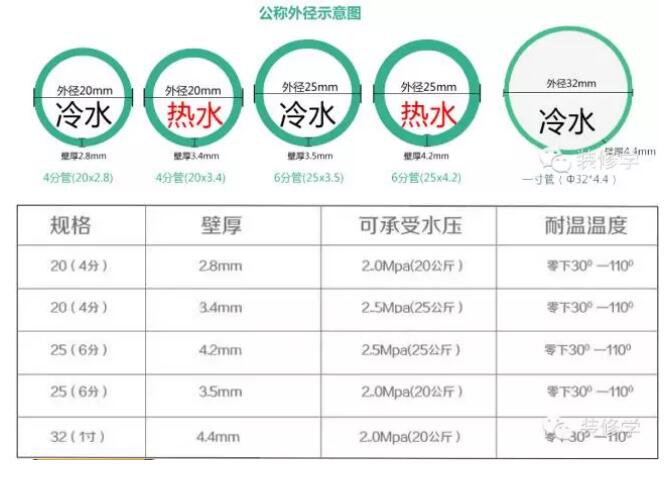

2


从其配件可以看出,PPR管只能45°或者90°转弯,只能横平竖直进行走线,需要的管件及配件的数量还是比较多的。

那么PPR的管材和是怎么接在一起的呢?


布管举例


给出一个案例,通过图片直观看出各种管件的应用

1寸水管入户,主干道用6分管,用水出转出4分管上墙。

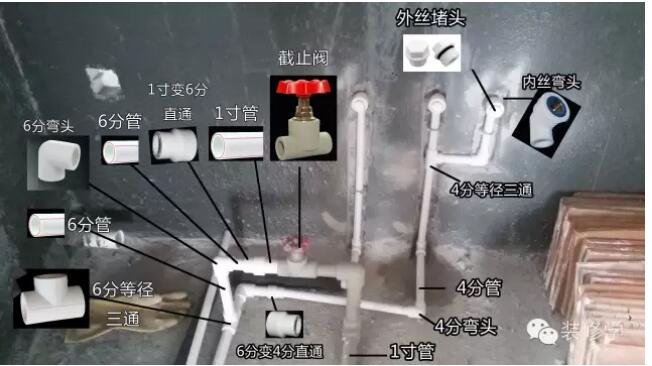

3

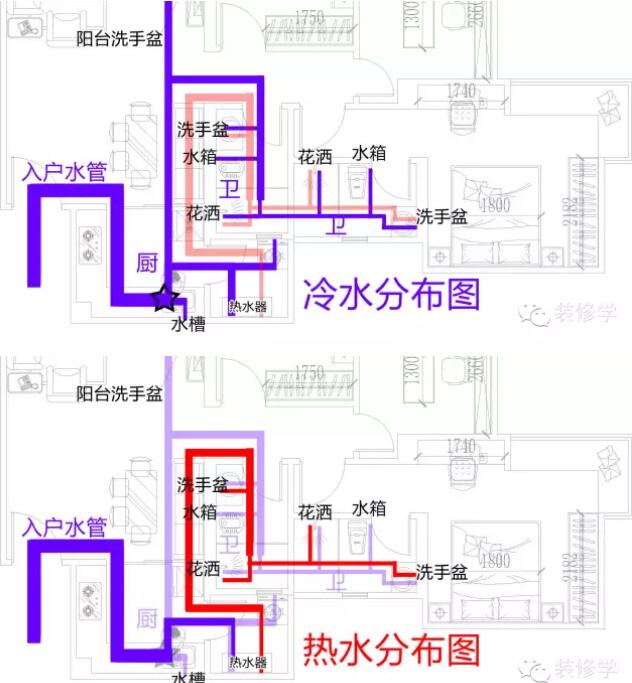

4

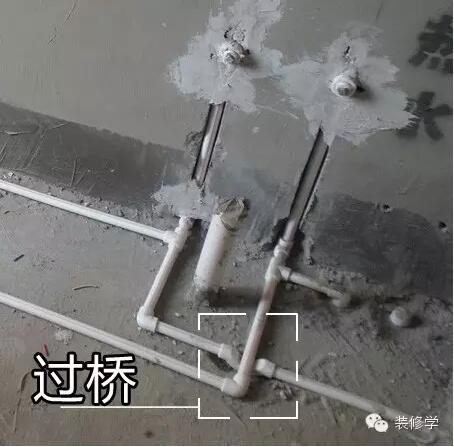

过桥越少越好,会影响流速



想自己动手的话,先把各种管件都试试铺在地上,比较长度,找对管件进行焊接就行,注意热熔要一次成功,局部失败需要裁掉部分再重新熔接。

墙面开槽一般都是放4分管,单槽宽度4cm,双槽宽度10cm,槽深4cm即可,要注意管件不要接得歪歪扭扭,出水口不正会影响贴砖和装水件。

4

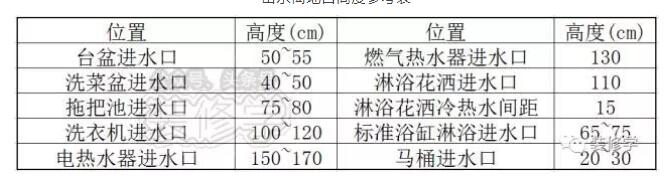

出水离地口高度参考表

打压试验详解


a.当所有水管通路全部焊接好后才可以试压,在打压前要封堵所有的堵头,关闭进水总管的阀门。

b.把其中一对冷热水口用管连接在一起,让热水和冷水回路形成一个闭合的回路,目的是使各处水压相等。

c.打开总水阀使管内注满水,做一次5分钟打压,排掉管内空气(避免管内留存的空气干扰最终结果),再正式开始打压。

d.测压时,摇动千斤顶的压杆直到压力表的指针指向0.8左右,为正常水压的3倍左右。


e.保持这个压力值30分钟,打压后下降0.05 Pa 以内为及格,反之,检查找到漏水处,修复后重新打压。


重要提醒


水管终端出口建议遵循“左热右冷”(尤其是计划装恒温花洒龙头的业主);冷热水管在主干道间距≥200mm,淋浴花洒冷热水口标准距离15cm(如果误差超过0.5cm,容易影响淋浴花洒的安装!)

淋浴花洒出水口用双联内丝弯头可以轻松解决间距为150mm这个问题。

常见问题答疑


水电走顶还是走地?

站在维修的角度来说肯定是走顶比较好,只是走顶的话要吊顶,难度较大工钱更贵(+50%),费用和施工难度都要综合考虑,水电完工后做好保护措施,走地也是可以的。

冬天想要秒出热水?装个回水系统。

回水系统,也叫热水预热循环装置,其主要功能是:通过一套装置,来提前预热热水管道内的冷水,从而用户在使用热水时,管道内没有冷水放出来,打开水龙头即出热水,这样,避免冷水浪费,达到热水舒适性。
